2025年6月7日至17日,巴拉水電站首批2臺機組順利啟動并正式進入有水調試階段,標志著安裝調試工作進入最后沖刺階段,向著投產發電目標邁出堅實一步。

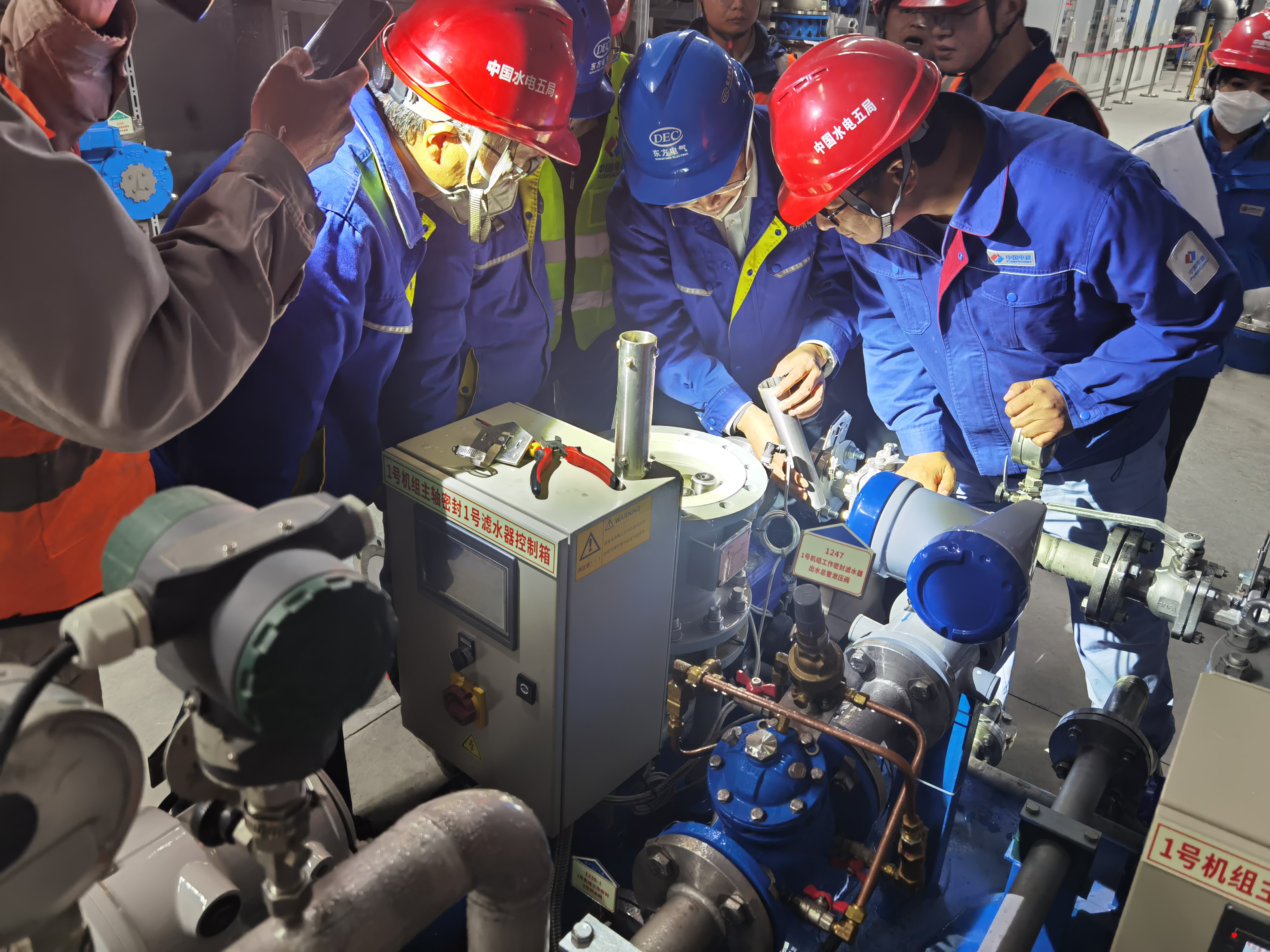

有水調試是機組并網發電前的“大考”,通過水流推動機組運轉,全面檢查機組及相關埋件涉水部位運行狀況,精準測試機組運轉時各部位震動、溫度等核心指標,同步檢驗水壓儀表、傳感器等設備工作性能,為安全并網發電筑牢基礎。

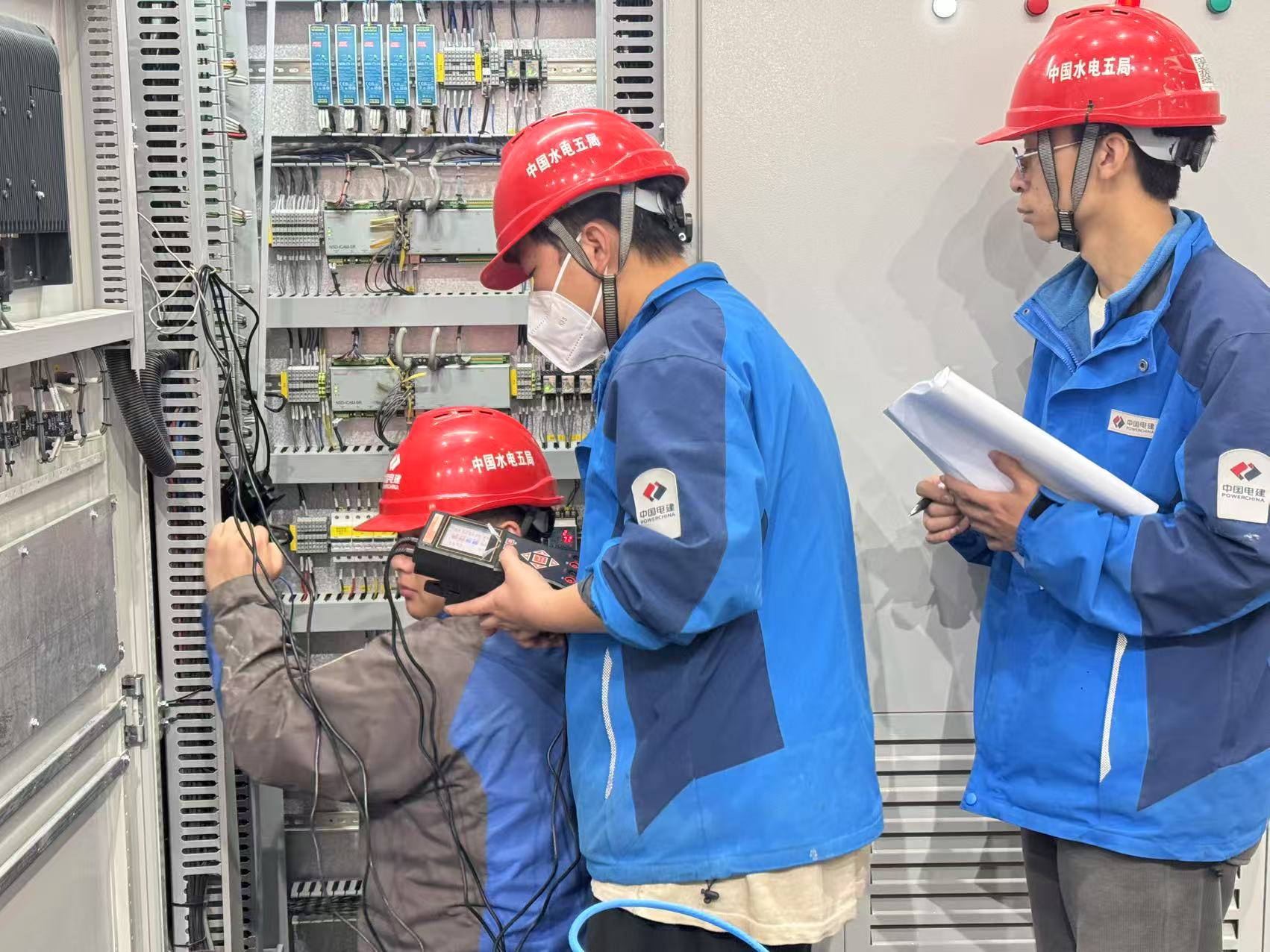

為確保調試工作高效推進,項目試驗檢測團隊早謀劃、精部署。團隊依據調試環節與專業技能科學分工,明確各崗位職責;建立每周五例會制度,及時復盤進度,梳理設計漏洞等問題,集中力量攻堅克難,并對關鍵節點開展多輪次檢查,全力保障項目按期推進。調試全程嚴格遵循預定方案與規范標準,機組依次完成首次啟動、空載運行、過速試驗、升流升壓等核心測試項目。
當前監測數據顯示,兩臺機組運行穩定,振動、擺度、溫度、油壓等核心參數均優于設計標準,各系統運行狀態良好,順利達成預期目標。待電網條件就緒,首批機組將開展系統倒送電及并網調試,并網前還將進行72小時試運行。按計劃,巴拉水電站首批機組將于2025年6月30日前完成所有試驗正式投產發電。
巴拉水電站坐落于四川省馬爾康市日部鄉,總裝機容量達746兆瓦,規劃建設3臺240兆瓦機組、1臺26兆瓦生態機組及3臺240兆瓦水輪機,投產后將為區域能源供應與綠色發展注入強勁動力。
