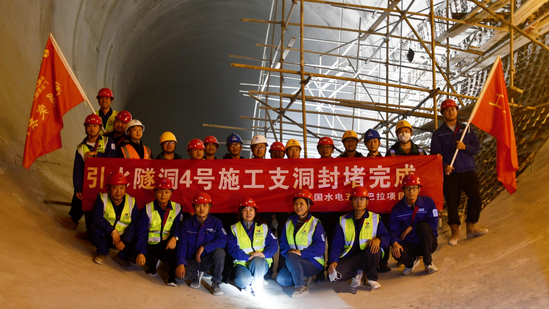

4月30日,巴拉水電站引水隧洞4號施工支洞封堵完成,標志著巴拉水電站引水隧洞混凝土澆筑全部完工,引水隧洞具備通水驗收條件,滿足按期投產發電的目標要求。
巴拉水電站位于四川省阿壩藏族羌族自治州馬爾康市腳木足河上,是大渡河干流水電規劃“3庫28級”開發方案中的第二級水電站,電站上接下爾呷“龍頭”水庫電站,下接達維電站。水電五局承建了巴拉水電站廠區樞紐工程等,主要負責尾水隧洞、地下廠房和引水隧洞部分施工。
引水隧洞是巴拉水電站建設的關鍵線路,混凝土澆筑能否按期完成對巴拉水電站投產發電至關重要。施工過程中,面對工期緊張問題,項目部牽頭精心謀劃,科學組織,以巴拉水電站按期投產發電為總目標,倒排工期,制定保發電總進度計劃,細化分解年計劃、月計劃和周計劃,每日召開生產例會,將周生產計劃落實到每天的工作安排上,領導班子帶頭執行24小時值班制度,本著事不過夜的原則協調解決問題,以日保周、以周保月、以月保年,確保總進度計劃的順利實現。為解決主材如鋼筋水泥等材料因交通管制導致供應不及時的問題,項目部積極同施工區域內其他施工單位保持聯動,資源協調共享推動項目建設順利進行,同時運輸車隊繞行紅原縣海拔四千多米的無人區,不畏艱難地持續保障材料供應,為巴拉水電站引水隧洞混凝土澆筑按期完成創造條件。
目前,巴拉水電站尾水隧洞、引水隧洞均具備通水條件,下一步,項目部將繼續攻堅克難,全力以赴地完成各項收尾工作,確保巴拉水電站“6.30”發電目標順利實現。
